5月18、20日受強降雨影響,造成和仁=崇德間(k51+245及k56+900~950)電力設備損壞及土石泥流淹沒東、西正線,臺鐵公司出動工電維修人員(40人)及機具、車輛(吊車、怪手、工程維修車、電力維修車)全力搶修,於5月21日04:20東正線搶修完成。

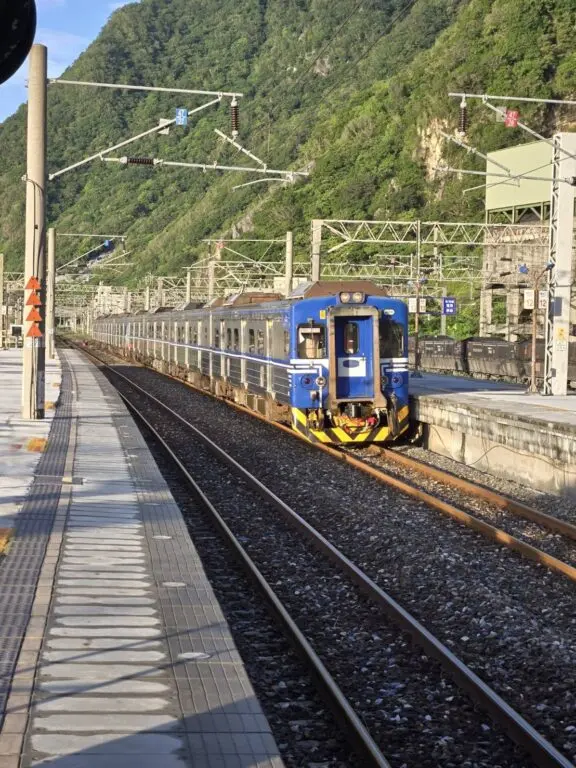

另東正線小清水溪橋電力線調整,於5月21日凌晨01:45完成。後續經號誌通訊系統驗測後進行試運轉,經測試良好,於05:36恢復東正線單線雙向正常行車。首班車(4117次區間車)於崇德站05:43分開車。
